Werken aan de weg

De komende maanden word bij ons in de wijk gewerkt aan de weg. En zijn we dus wat moeilijker te bereiken. Alles word opnieuw betegeld en het asfalt word vervangen door stenen. Wij weten niet precies wanneer er bij ons word gewerkt maar proberen jullie zo goed als mogelijk op de hoogte te houden dus houd deze pagina in de gaten. Op het moment dat we deze pagina maken hebben we nog geen brief van de aannemer ontvangen en zijn we gewoon te bereiken. Hier onder zie je de brief die wij hebben ontvangen. Houd deze pagina dus in de gaten.

De aannemer is vanaf 6 februari 2023 tot 22 december 2023 aan het werk. Dan gaan zij:

  • het asfalt van de weg van de Groenezoom vervangen door straatstenen;
  • de andere wegen, parkeervakken en stoepen opnieuw straten;
  • de openbare verlichting vervangen;
  • de kolken en afvoerleidingen vernieuwen;
  • nieuw regenwaterriool aanleggen (aan het bestaande riool worden geen werkzaamheden uitgevoerd);
  • het groen vervangen of aanvullen;
  • de speelplaats opknappen.

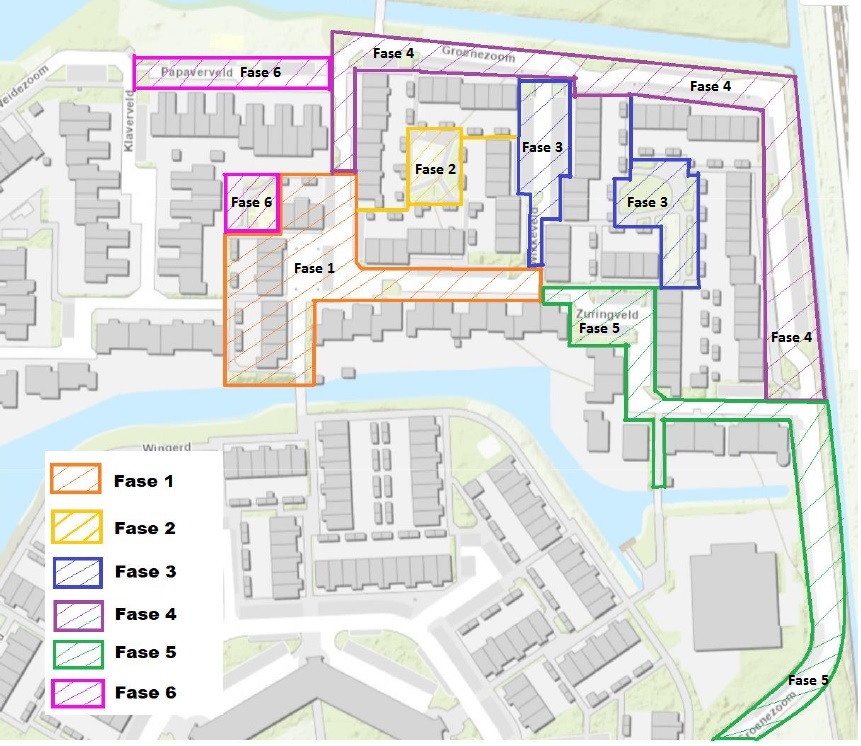

Het werk voeren we uit in 6 fasen

Het werk aan de weg voeren we uit in de volgende fasen:

  • Fase 1: 6 februari t/m 2 maart 2023; Papaverveld 16 t/m 63
  • Fase 2: data werkzaamheden nader te bepalen; hofje tussen Papaverveld en Wikkeveld
  • Fase 3: 28 februari t/m 16 maart 2023; Wikkeveld en hofje tussen Wikkeveld en Groenezoom
  • Fase 4: 14 maart t/m 10 mei 2023; Papaverveld 2 t/m 14 en Groenezoom 2 t/m 62
  • Fase 5: 8 mei t/m 4 juli 2023; Zuringveld en Groenezoom tot Staringlaan
  • Fase 6: 30 juni t/m 21 juli 2023; Papaverveld 1 t/m 23 en hofje tussen Papaverveld en Klaverveld
  • Aanbrengen groen: november t/m december 2023

Deze planning kan tijdens de werkzaamheden worden aangepast.
